Post Last Planner System para dejar de apagar incendios

PPC Total lo explica de una forma sencilla: Last Planner System no consiste en llenar una pared de notas de colores.

Last Planner System-LPS: dejar de apagar incendios y comenzar a gestionar la producción

En muchos proyectos, el cronograma indica que una actividad debe comenzar, pero el campo cuenta otra historia. Falta un plano aprobado, el material no ha llegado, el área continúa ocupada por otra disciplina o la cuadrilla anterior todavía no ha terminado.

La actividad aparece como iniciada en el programa, pero la producción real se detiene. Los supervisores reorganizan personal, trasladan cuadrillas entre frentes y buscan actividades alternativas. Mientras tanto, el equipo de dirección dedica gran parte de su jornada a reuniones de recuperación, reprogramaciones y solución de urgencias.

Este escenario se ha normalizado durante años en la construcción tradicional. Se asume que los retrasos, las esperas y los sobrecostes forman parte inevitable del proyecto. Sin embargo, continuar trabajando de esa manera ya no es suficiente para responder a proyectos cada vez más rápidos, complejos y exigentes.

Desde la experiencia acumulada durante más de 30 años en proyectos internacionales, PPC Total reconoce que gran parte del problema no está en la capacidad técnica de las personas. El problema está en un sistema de planificación que define lo que debería hacerse, pero no verifica oportunamente si realmente puede hacerse.

¿Qué es Last Planner System?

Last Planner System —LPS— es un sistema colaborativo de planificación y control de la producción desarrollado específicamente para entornos de construcción.

Su propósito es aumentar la confiabilidad del trabajo mediante la participación directa de quienes toman las últimas decisiones antes de ejecutar: supervisores, jefes de frente, responsables de disciplina, contratistas y líderes de equipo, estos son los llamados “Last Planners”, siendo esa la razón por la cual llamaron la metodologia como “last planner”.

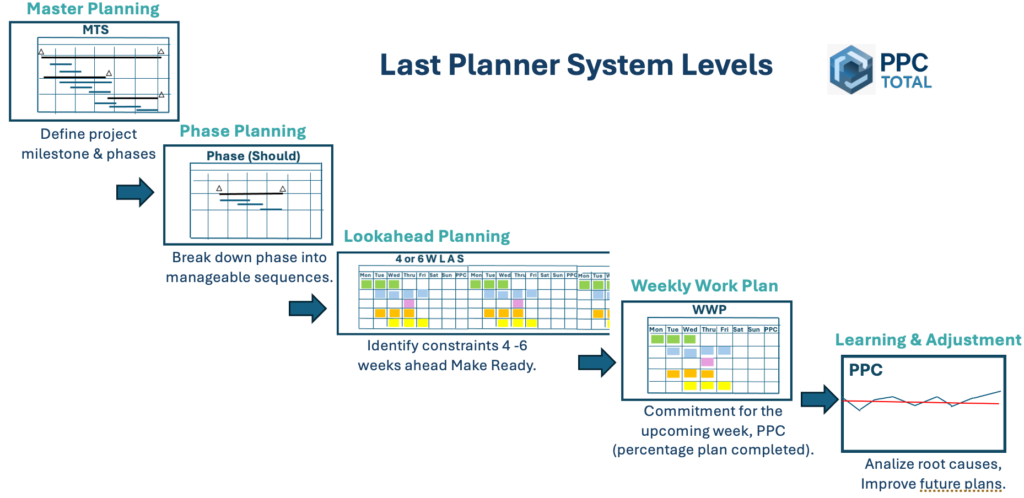

LPS conecta diferentes niveles de planificación:

  • Lo que debería hacerse, según los hitos y objetivos del proyecto.
  • Lo que puede hacerse, después de revisar y eliminar restricciones.
  • Lo que el equipo se compromete a realizar.
  • Lo que finalmente se ejecutó.
  • Lo que debe aprenderse para mejorar la siguiente semana.

El sistema se estructura alrededor de cinco conversaciones principales: planificación colaborativa, proceso Make Ready, planificación semanal de la producción, gestión diaria y aprendizaje continuo. A estas se suman los First Run Studies, utilizados para estudiar y mejorar actividades críticas, nuevas, repetitivas o de alto riesgo.

¿Por qué las empresas constructoras deben implementarlo?

El cronograma maestro continúa siendo necesario para establecer hitos, compromisos contractuales y una visión general del proyecto. Sin embargo, por sí solo no garantiza que el trabajo pueda ejecutarse en la fecha prevista.

LPS complementa esa planificación transformándola en un sistema de producción más cercano al campo. Antes de comprometer una actividad, el equipo revisa si dispone de información, materiales, equipos, personal, acceso, condiciones seguras, trabajos previos terminados y una comprensión compartida de lo que debe entregarse.

Esto permite detectar los problemas antes de que lleguen al frente de trabajo.

Cuando se tiene bien implementado el sistema se obtienen beneficios como mayor confiabilidad del flujo, mejor comunicación, reducción de esperas, menor duración, mayor productividad, mejor control de costos y menos necesidad de “apagar incendios”. Esta completamente probado y documentado por el Lean Construction Institute – LCI y también por nuestra experiencia que los proyectos gestionados con LPS mostraron reducciones importantes en la frecuencia de accidentes, al planificar anticipadamente las condiciones necesarias para ejecutar el trabajo de forma segura.

La aparente simplicidad del sistema puede llevar a pensar que basta con organizar una reunión semanal y colocar notas adhesivas en una pared. Allí aparece uno de los principales riesgos de implementación. Sin una estructura clara, las reuniones pueden convertirse en extensas revisiones de avance, los compromisos pueden no ser confiables y el equipo puede abandonar la práctica al no observar resultados inmediatos. LPS requiere disciplina, liderazgo, facilitación y un cambio en la manera de conversar sobre el trabajo.

Cómo recomienda PPC Total comenzar

PPC Total recomienda evitar una implementación masiva desde el primer día. El enfoque más efectivo es comenzar con uno o dos proyectos piloto, acompañados de formación práctica y coaching directamente en el entorno de trabajo.

El primer paso consiste en conseguir el compromiso de tres niveles: alta dirección, mandos intermedios y últimos planificadores. Sin apoyo directivo, la iniciativa puede perder prioridad; sin participación de los responsables de construcción, no producirá cambios reales en el campo.

A continuación, PPC Total recomienda medir durante varias semanas cuántas actividades planificadas se completan realmente en el periodo comprometido. Esta medición inicial permite conocer la confiabilidad actual del sistema y mostrar dónde se están produciendo las pérdidas.

En un proyecto que ya se encuentra en ejecución, puede comenzarse con una reunión semanal de producción, donde cada disciplina proponga únicamente actividades que puedan ser terminadas. Si una actividad no está lista, no debe prometerse.

Posteriormente se incorpora el Lookahead y Make Ready, normalmente con una ventana de entre cuatro y ocho semanas. En esta etapa se identifican las restricciones, se asigna un responsable y se establece una fecha para su eliminación. El objetivo es construir un inventario de trabajo realmente ejecutable.

También deben realizarse reuniones diarias breves para confirmar lo completado, anticipar desviaciones y ajustar el plan con información real. Finalmente, el equipo mide el PPC —Percent Promises Complete— y analiza las causas de los incumplimientos.

El PPC no debe utilizarse para castigar o comparar contratistas. Debe emplearse para aprender. Cuando la medición se convierte en una herramienta de culpa, las personas protegen el indicador; cuando se utiliza para mejorar el sistema, comienzan a compartir los problemas con anticipación.

El enfoque de PPC Total

PPC Total lo explica de una forma sencilla: Last Planner System no consiste en llenar una pared de notas de colores. Consiste en reunir a quienes conocen el trabajo, verificar juntos que las condiciones están preparadas y conseguir compromisos que realmente puedan cumplirse.

La finalidad no es agregar burocracia ni aumentar el número de reuniones. Es invertir tiempo en preparar el trabajo para evitar horas improductivas, interferencias, accidentes, retrabajos y decisiones tardías.

PPC Total acompaña empresas constructoras e industriales en el diseño, facilitación e implementación gradual de LPS, integrándolo con Lean Construction y AWP para aumentar la previsibilidad, reducir costos y lograr que la planificación se convierta en una herramienta real de producción.



Comparte la publicación:
